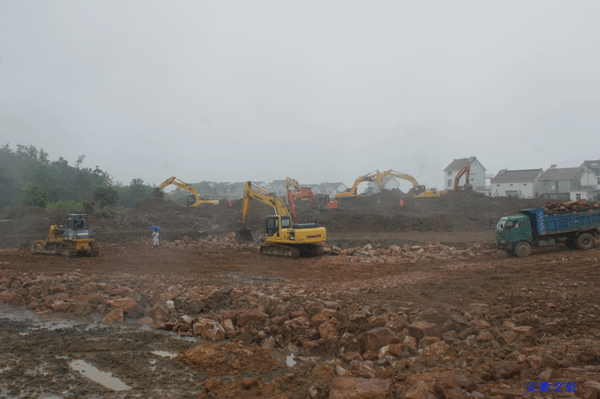

公司青山河園區路網工程項目管理部自進駐以來,以緊緊圍繞全力打造青山工業園精品工程、打造一流路網工程的目標開展工作。項目部進駐后第一時間在項目經理的帶領下頂著酷暑對現場進行了詳細的考察。隨后就冒著接近40攝氏度的高溫早出晚歸,展開測量工作,僅用四天時間就完成了赤鑄山路全長3.27km中樁和邊樁間隔四十米放線工作。在測量完成后項目部迅速組織了七臺挖掘機、三臺推土機、兩臺壓路機進場進行清表作業和便道施工。目前清表作業克服征地問題等重重困難已經全部結束,便道施工已完成四百米,軟基換填處理已完成兩百米。

項目駐地建設方案已經確定,待征地完成即開始建設,力爭在一個月內落成入住。項目部下一階段將積極組織更多機械進場,爭取早日打通施工便道,為工程作業全面展開做好準備。
